Власти Улан-Удэ проинспектировали ход реконструкции тепловых сетей от котельной «Юго-Западная»
15 сентября депутаты Улан-Удэнского горсовета во главе с председателем Чимитом Бальжинимаевым, мэром Улан-Удэ Игорем Шутенковым и представителями городских структур провели выездную комиссию.
Перед началом отопительного сезона депутаты посетили объекты теплоснабжения города. Проверяющие побывали на котельной «Юго-Западная» и осмотрели ремонт теплосетей по улице Жердева.
По первому объекту у городских депутатов было много вопросов, ведь из-за ремонта теплотрассы на «Юго-Западной», жители 100-х кварталов получат тепло и горячую воду не в ближайшие дни, а к 25 сентября. Ремонт ведется с опозданием от графика на 6 дней.
- С 15 сентября начинается подача горячей воды и тепла в дома наших горожан. Есть опасение, что тепло в домах может появиться намного позже. Поэтому на этот объект мы приехали, хотели получить объяснения и прояснить некоторые вопросы, - объяснил суть выезда председатель горсовета Чимит Бальжинимаев.
И опасения, действительно, не беспочвенны, с 80-х годов теплотрасса капитально не ремонтировалась. Только в этом году, как пояснил мэр, идет не просто капитальный ремонт, а модернизация.

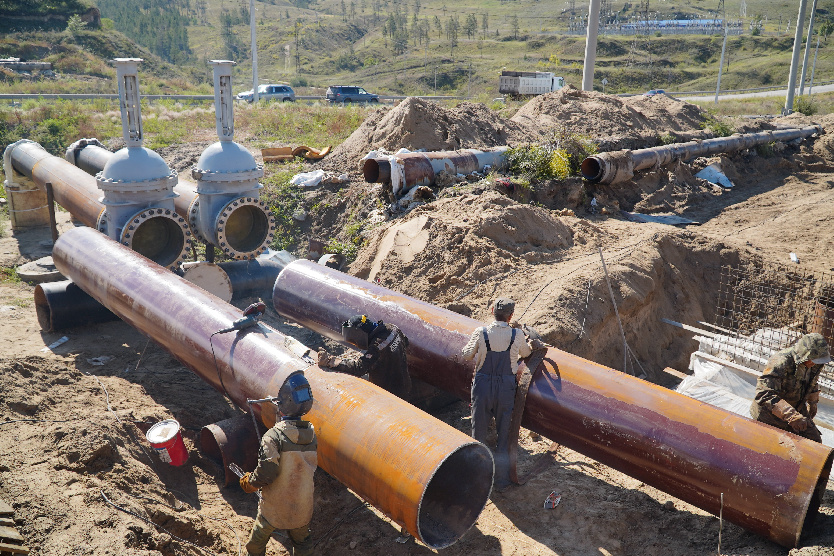

По трубам одновременно идет и монтаж новый теплотрассы, и увеличение диаметра трубопровода.
По словам главного инженера подрядной организации Ивана Ерофеева, причины задержки ремонтных работ произошли из-за перепроектирования трассировки трубопровода, что позволило обеспечить потребителей горячим водоснабжением на весь период реконструкции сетей. Поэтому в течение 20 дней вносили изменения в рабочую документацию - это первая из причин. Ещё 2 причины отставания от графика: действующие участки, которые технически не представилось возможным смонтировать параллельно и обильные осадки.
Далее депутаты отправились на проверку ремонтируемого участка по улице Жердева. Здесь также было отставание по графику. Причина - ливневые дожди.
- Здесь работы касаемые непосредственно железа завершены, уже идёт подключение. Было отставание по графику из-за погодных условий, был перенос. В принципе, второй обозначенный срок ТГК-14 выдержали, объект 15 числа должен быть сдан, сейчас будет осуществляться приёмка, - пояснил председатель Комитета городского хозяйства, транспорта и связи Улан-Удэнского городского Совета депутатов Сергей Бурдиков.
Перед началом отопительного сезона депутаты посетили объекты теплоснабжения города. Проверяющие побывали на котельной «Юго-Западная» и осмотрели ремонт теплосетей по улице Жердева.
По первому объекту у городских депутатов было много вопросов, ведь из-за ремонта теплотрассы на «Юго-Западной», жители 100-х кварталов получат тепло и горячую воду не в ближайшие дни, а к 25 сентября. Ремонт ведется с опозданием от графика на 6 дней.
- С 15 сентября начинается подача горячей воды и тепла в дома наших горожан. Есть опасение, что тепло в домах может появиться намного позже. Поэтому на этот объект мы приехали, хотели получить объяснения и прояснить некоторые вопросы, - объяснил суть выезда председатель горсовета Чимит Бальжинимаев.
И опасения, действительно, не беспочвенны, с 80-х годов теплотрасса капитально не ремонтировалась. Только в этом году, как пояснил мэр, идет не просто капитальный ремонт, а модернизация.
По трубам одновременно идет и монтаж новый теплотрассы, и увеличение диаметра трубопровода.
По словам главного инженера подрядной организации Ивана Ерофеева, причины задержки ремонтных работ произошли из-за перепроектирования трассировки трубопровода, что позволило обеспечить потребителей горячим водоснабжением на весь период реконструкции сетей. Поэтому в течение 20 дней вносили изменения в рабочую документацию - это первая из причин. Ещё 2 причины отставания от графика: действующие участки, которые технически не представилось возможным смонтировать параллельно и обильные осадки.
Далее депутаты отправились на проверку ремонтируемого участка по улице Жердева. Здесь также было отставание по графику. Причина - ливневые дожди.
- Здесь работы касаемые непосредственно железа завершены, уже идёт подключение. Было отставание по графику из-за погодных условий, был перенос. В принципе, второй обозначенный срок ТГК-14 выдержали, объект 15 числа должен быть сдан, сейчас будет осуществляться приёмка, - пояснил председатель Комитета городского хозяйства, транспорта и связи Улан-Удэнского городского Совета депутатов Сергей Бурдиков.
